菊寿童新店舗新築工事

[ DATA ]
所在地/埼玉県深谷市国済寺
主要用途/菓子屋(製造・販売)
構造・規模/RC造2階建て
敷地面積/368.80m²
建築面積/175.45m²
延床面積/180.69m²

[2010/10/21~10/30]

売り場のショーカウンター搬入。ガラス取り付けの後、商品が並ぶのが楽しみです。

建物と駐車場の間には10cmほどの石を敷きつめました。

いよいよ大詰めの植栽工事です。看板廻りには『トクサ』を植えました。

ギャラリーとホールの縦長の窓から見える『モミジ』がきれいです。

打ち合わせスペースにのFIX窓の外には『シマトネリコ』。

暖簾を取付て工事完了。一見和菓子屋に見えませんが『菊』と建具が和を感じさせます。

ギャラリー。壁は漆喰、床は無垢板張り。定期的に陶芸などを展示する予定です。

店舗とバックヤードは暖簾で仕切り、暖色系の照明と壁の丸みで温かみを感じます。

29・30日には、学生たちによるオープンハウスを開催しました。

おかげさまで2日間大盛況に終わりました。学生たち、お疲れさまでした。

[2010/10/1~10/20]

ギャラリー床、レッドパインフローリング張り。

床張り完了。造作家具の展示棚も入りました。

サッシ枠塗装状況。

壁の左官下地も終わりいよいよ壁の仕上げに入ります。

外壁と内部ホールのジョリパット塗り。

ギャラリー・売り場の壁は漆喰塗です。

外部足場解体状況。東面全景。

売り場の床、一部タイル張り。

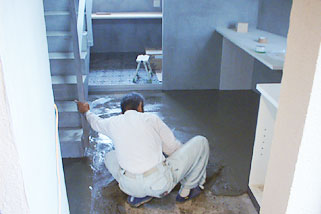

床のモルタル掻き落し仕上げ。モルタルを塗った後、ワイヤーブラシで掻き山砂を出します。

看板設置完了。養生を剥がすのが楽しみです。

[2010/9/1~9/30]

躯体工事も終わりいよいよ内装工事です。サッシ取付状況。

サッシ取付完了。縦長の開口部から光が差し込みます。

天井下地の前に天カセエアコンを吊り込みます。

工場内スチールドア枠の取り付け。

大工さんがサッシ枠を加工します。材料はアガチス。

正面出入り口施工状況。自動ドアも木製作します。

南側の大きなFIXガラスを4人がかりで搬入。

天井石膏ボード張り。下地はLGSです。

左官屋さんによる壁の下地調整。まずは目路処理。

目路処理の後、全面を薄塗り材でシゴキます。

工場、排気フード設置状況。長さ4.7mもあるので7人がかりで吊り込みます。

工場、排気フード・ダクト完了。

売り場壁施工状況。1面のみ板張りです。

板張りもやっと半分完了。くぼみ部分には間接照明が入ります。

工場床耐熱塗装。まずは下地コンクリートを研磨します。

次に、クラックの入りやすい部分に目地を入れます。

塗り床開始。初日は排水溝の中から施工。

2日目に土間部分の施工。9mmの厚みを鏝で塗っていきます。

[2010/8/17~8/31]

工場型枠解体完了。

ギャラリー型枠解体完了。

パラペット打設前に型枠に散水をします。

最後の躯体コンクリート打設です。

左官屋さんが天端を均します。

工場排水ピット型枠。

型枠を組んだ後に配管を通します。

土間コンクリート打設前に散水をします。

排水ピット周りからコンクリートを打設。

土間コンクリート打設。

最後は土間屋さんが均します。

金鏝抑え完了。

[2010/8/4~8/11]

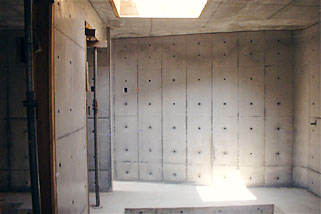

2階壁配筋確認。

開口部補強筋確認。

パラペット型枠施工状況。

コンクリート品質試験。強度33N/mm2・スランプ18cm確認。

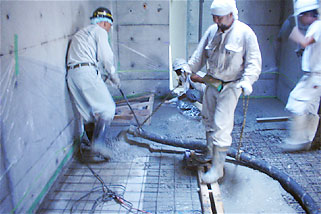

8:30。打設開始です。

道路から打設状況を撮影。

9:00。壁コンクリートを流した後、締め固めを行います。

10:30。最後は土間屋さんがスラブを均し打設完了です。
